የግብፁ ኤል-ዳባ የኒውክሌር ጣቢያ የውስጠኛው መከላከያ ግንብ አራተኛ እርከን የኮንክሪት ሙሌት ተጠናቀቀ

© telegram sputnik_ethiopiaየግብፁ ኤል-ዳባ የኒውክሌር ጣቢያ የውስጠኛው መከላከያ ግንብ አራተኛ እርከን የኮንክሪት ሙሌት ተጠናቀቀ
የግብፁ ኤል-ዳባ የኒውክሌር ጣቢያ የውስጠኛው መከላከያ ግንብ አራተኛ እርከን የኮንክሪት ሙሌት ተጠናቀቀ - Sputnik አፍሪካ, 1920, 13.08.2026
ሰብስክራይብ

የግብፁ ኤል-ዳባ የኒውክሌር ጣቢያ የውስጠኛው መከላከያ ግንብ አራተኛ እርከን የኮንክሪት ሙሌት ተጠናቀቀ

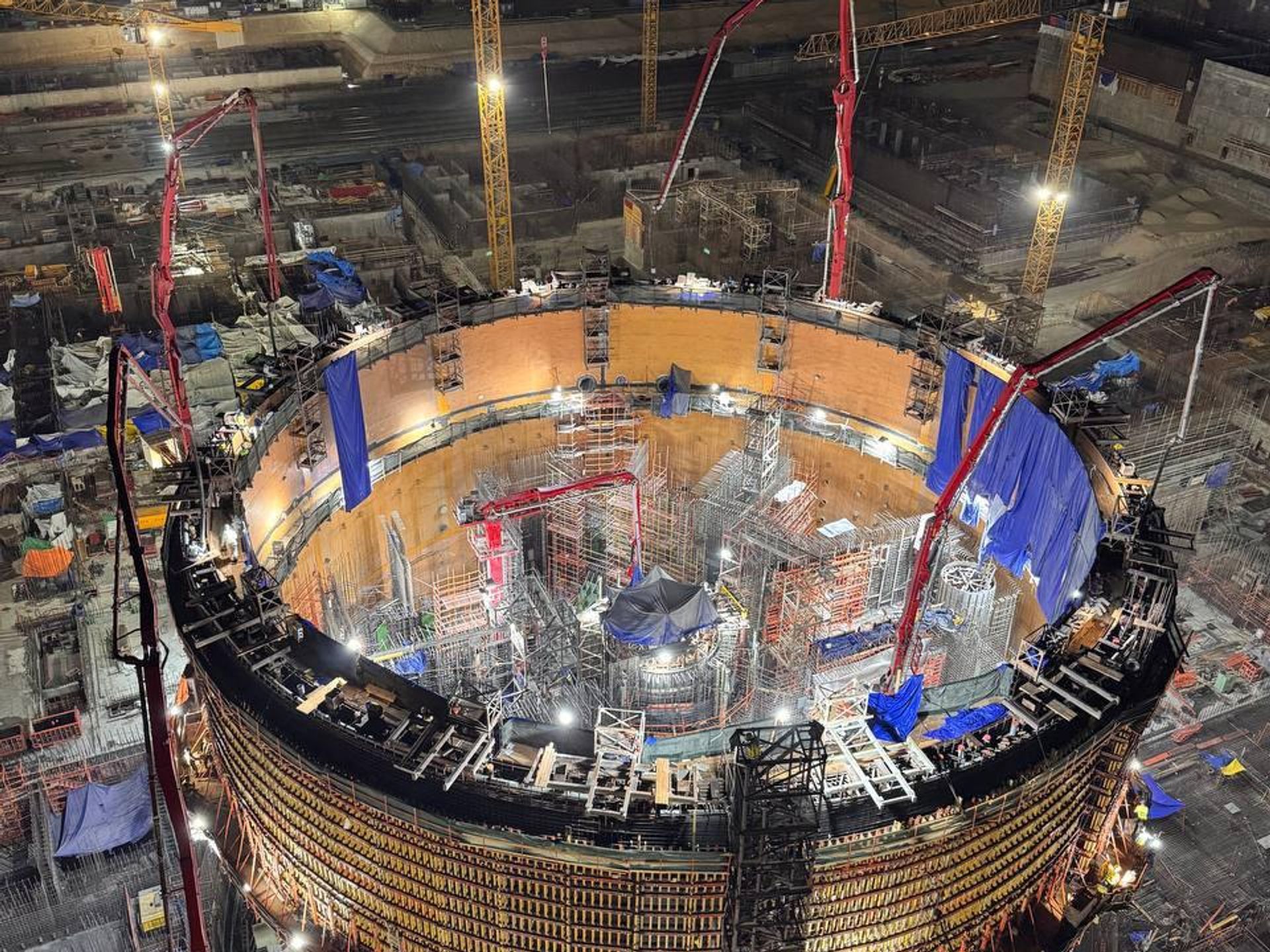

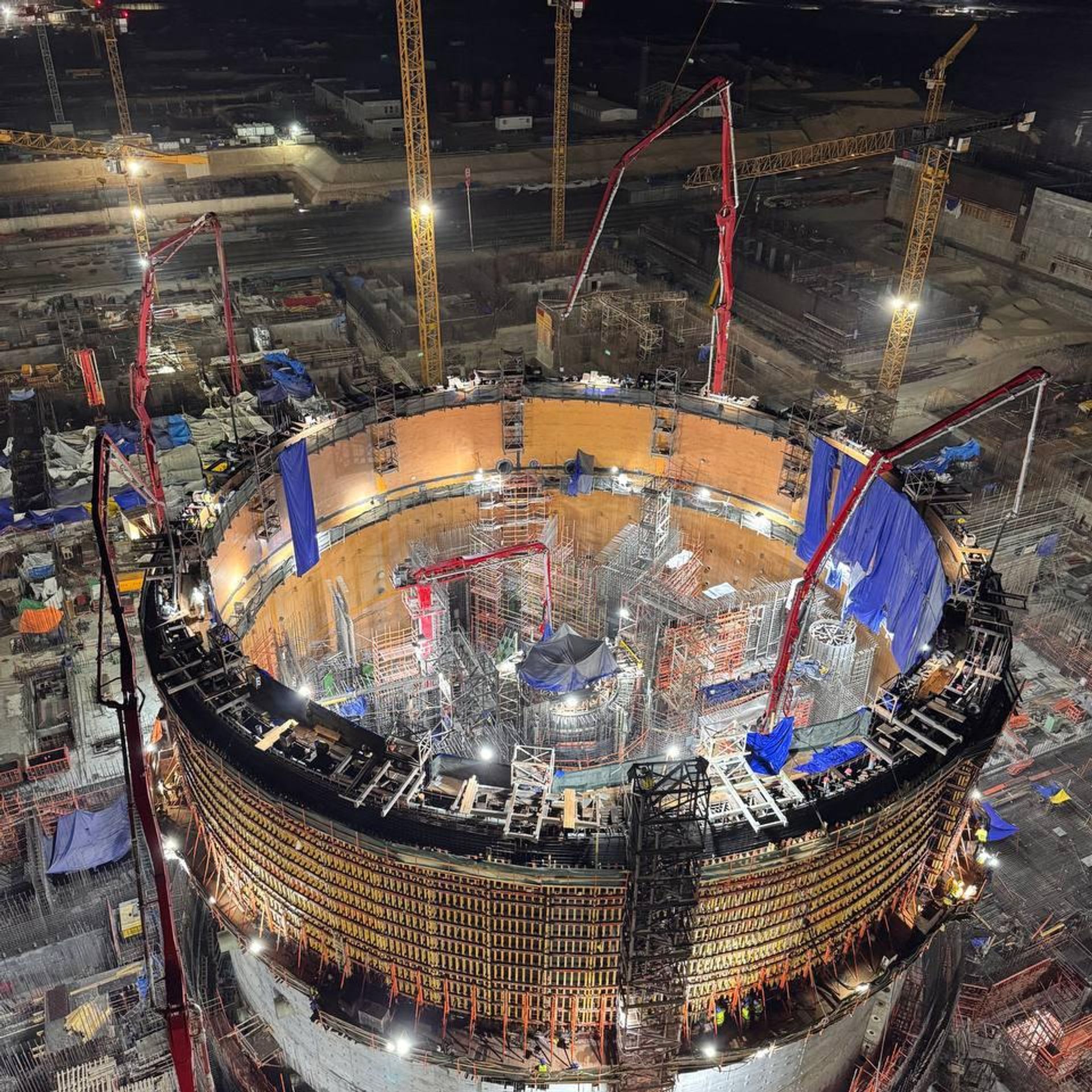

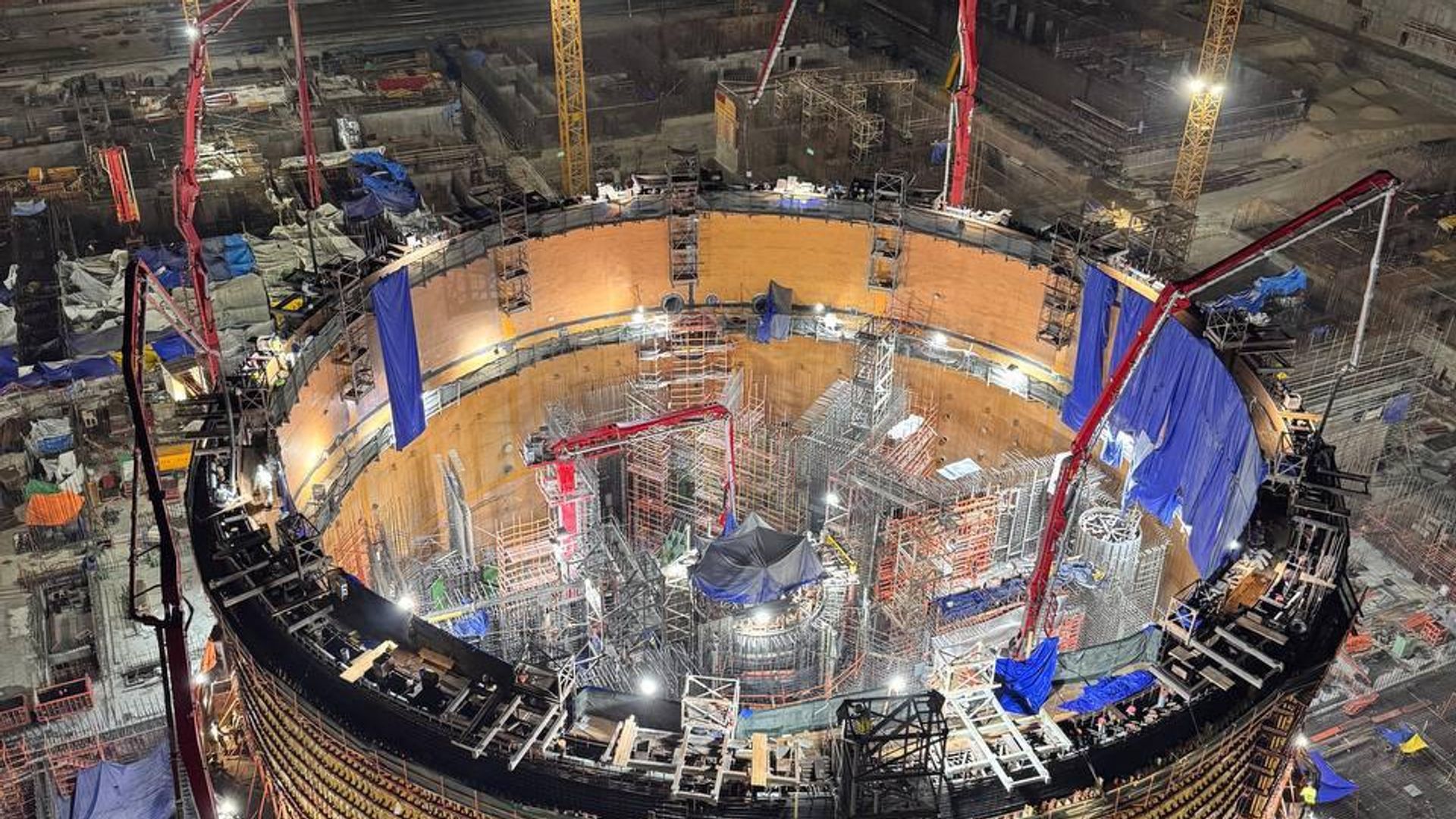

የሩሲያው ሮሳቶም እንደገለጸው፤ የተከናወነው ሥራ የማብሊያ ሕንፃውን ከፍታ ከ+24.4 ሜትር ወደ +34 ሜትር ከፍ ያደረገው ሲሆን፣ የተጠናቀቀው እርከን 9.6 ሜትር ቁመት አለው።

የ"አቶምስትሮይኤክስፖርት" የግንባታ ዘርፍ ተቀዳሚ ምክትል ፕሬዝዳንት አሌክሴይ ዡኮቭ፤ "የአራተኛው እርከን የኮንክሪት ሙሌት መጠናቀቅ በመጀመሪያው የኃይል ማመንጫ ክፍል ግንባታ ውስጥ ወሳኝ ምዕራፍ ነው" ሲሉ ገልጸው፣ ለውጤቱ የቡድኑን ሙያዊ ብቃትና የኃላፊነት ስሜት አድንቀዋል።

  የአምስተኛው እርከን ገጠማ በነሐሴ እኩሌታ ለመጀመር የታቀደ ሲሆን፣ በመቀጠልም የፖላር ክሬን በአምስተኛው እርከን ላይ ይገጠማል።

  የግብፅ የኒውክሌር ኃይል ማመንጫ ጣቢያዎች ባለስልጣን የዳይሬክተሮች ቦርድ ሊቀመንበር ሸሪፍ ሄልሚ ስኬቱን "በፕሮጀክቱ ትግበራ ውስጥ አዲስ እና ወሳኝ ምዕራፍ" ሲሉ የጠሩት ሲሆን፣ የኮንስትራክሽን ቡድኖቹን ውጤታማ ቅንጅት አድንቀዋል።
